本庁舎安全対策事業等の進捗状況について

ページID1018945  更新日 令和8年3月3日

印刷大きな文字で印刷

本庁舎安全対策工事の進捗状況(令和8年2月末現在)

日立市庁舎安全対策計画に基づいて、令和7年3月から進めている本庁舎安全対策工事の進捗状況をお知らせします。

庁舎外周の止水壁等整備

庁舎西側の止水壁については、アクリル止水パネル、浮力起伏式止水壁の設置が令和8年1月末に完了しました。

庁舎北側の止水壁については、現在、アクリル止水パネルの設置工事を進めており、令和8年3月末までに全工程が完了する見込みです。これにより、6月以降の出水期に備えることができます。

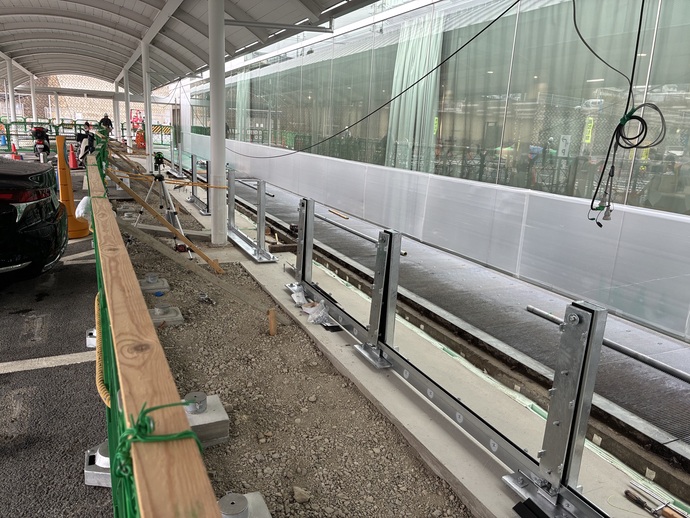

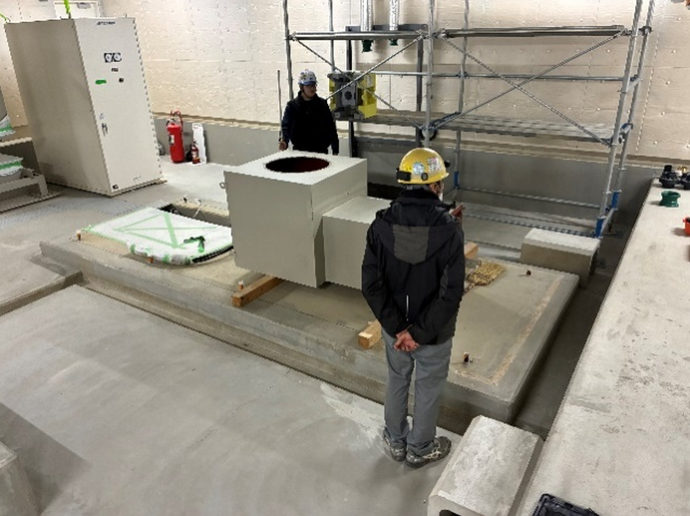

nisigawapanel
庁舎西側の止水壁設置完了

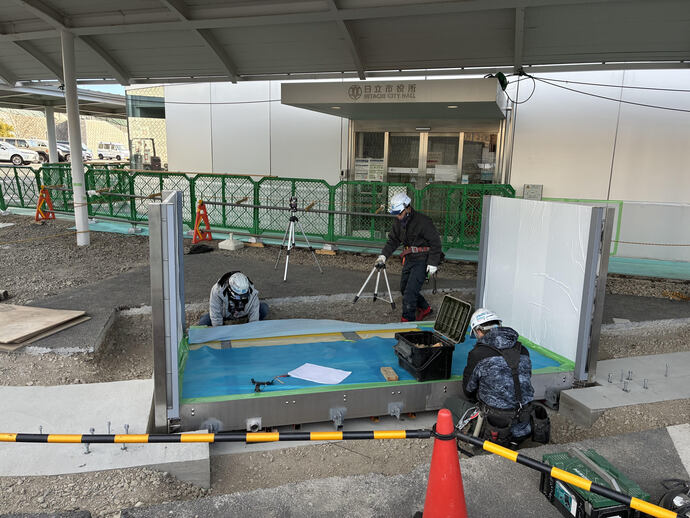

furyokupanel
庁舎西側出入口の浮力起伏式止水壁設置状況

免震グレーチング閉塞工事

庁舎外周の免震グレーチング閉塞工事については、令和8年1月に全ての工事が完了しました。

kitagawagureitingu
庁舎北側免震グレーチング閉塞状況
kitagawagureitingukanryou
免震グレーチング閉塞完了

庁舎地下階の止水化対策

電気配線床貫通孔の止水壁設置(地下1階機械室)

免震層から地下1階への浸水経路となった電気室の床貫通孔については、電気配線を止水壁で囲う工事が完了しました。

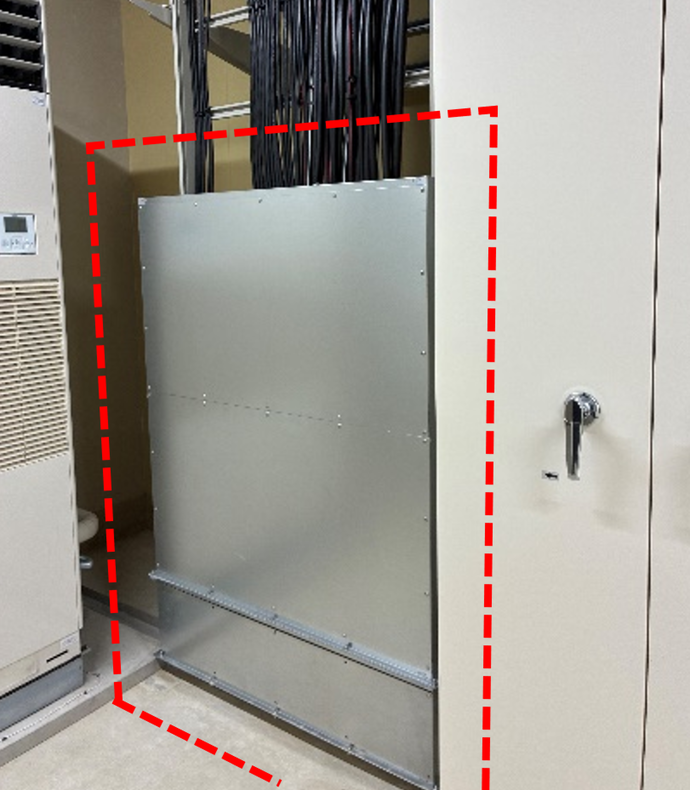

gyakuyuukeiroheisoku3-2
電気室床貫通孔の止水壁設置完了

非常用発電機室等の緊急排水ポンプ新設工事

非常用発電機室等の緊急排水ポンプ新設工事については、現在、排水管の取付けを行っており、排水ポンプの取付けは令和8年4月までに完了する見込みです。

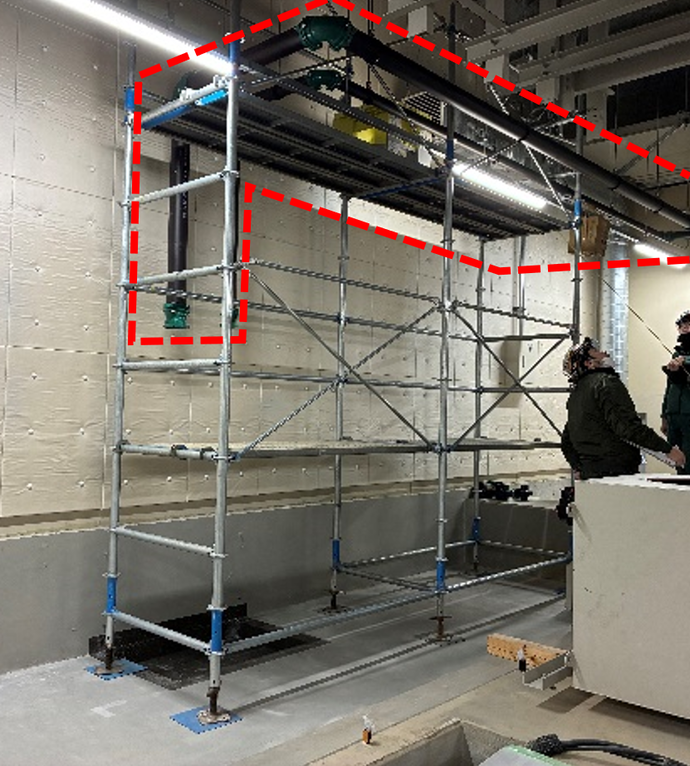

haisuiponputorituke2
緊急排水ポンプの排水管取付け状況

本庁舎災害復旧工事の進捗状況(令和8年2月末現在)

令和5年台風第13号に伴う線状降水帯による豪雨で浸水被害を受けた本庁舎の免震オイルダンパー及び非常用発電機の復旧工事の進捗状況についてお知らせします。

非常用発電機復旧工事

浸水により被災した非常用発電機については、令和8年1月中旬に兵庫県明石市の工場で修理完了後の製品検査を行い、適正に動作することを確認しました。

現在は、令和8年4月末の運用再開に向けて準備工事を進めています。

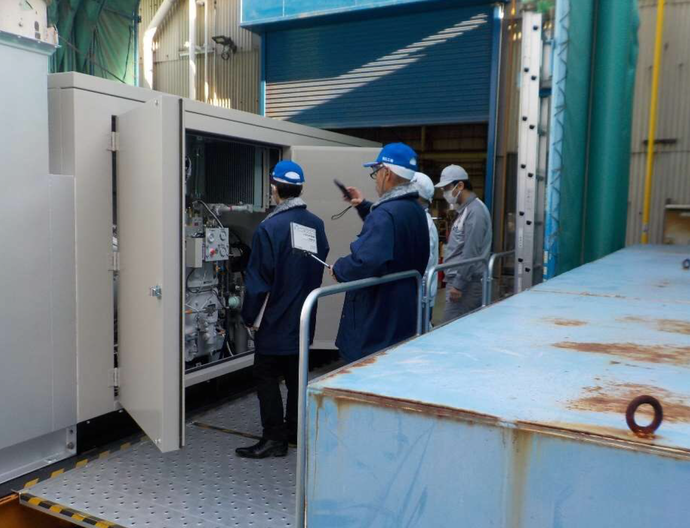

seihinnkennsa
製品検査の状況
junnbikouji
準備工事の状況

免震オイルダンパー復旧工事

浸水により被災し交換を要する4基の免震オイルダンパーについては、令和7年9月下旬に三重県津市の工場で製品検査を行い、規定の性能を満たし適正に動作することを確認しました。

免震オイルダンパーの交換工事は、令和8年1月下旬に完了しており、大地震に対する建物の安全性を確保しています。現在は、浸水対策として免震オイルダンパーを止水壁で囲む工事を進めています。

seihinnkennsaoil
製品検査の状況

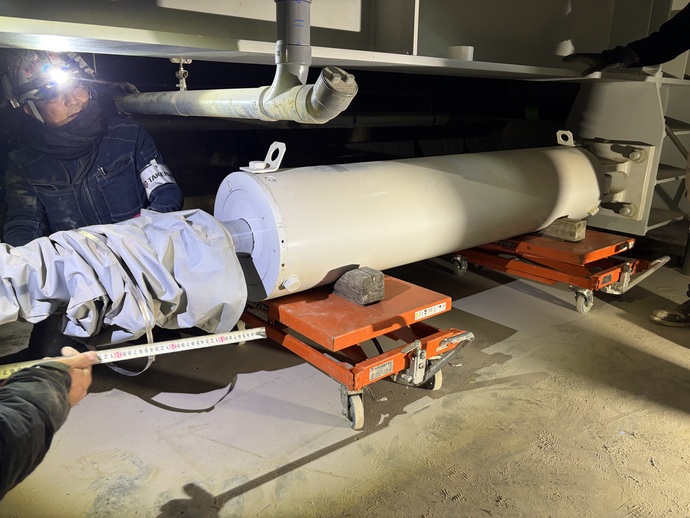

koukankouji
交換工事の状況

河川改修工事の進捗状況(令和8年2月末現在)

庁舎安全対策計画に基づいて、令和7年9月から進めている数沢川改修(その1)工事(数沢川と平沢川の合流部改修)の進捗状況をお知らせします。

数沢川の改修工事は、現在、鋼矢板圧入による仮設土留め及び既設護岸の取壊しを進めており、令和8年6月の出水期前までに現場打ちコンクリート護岸を完成させる予定です。

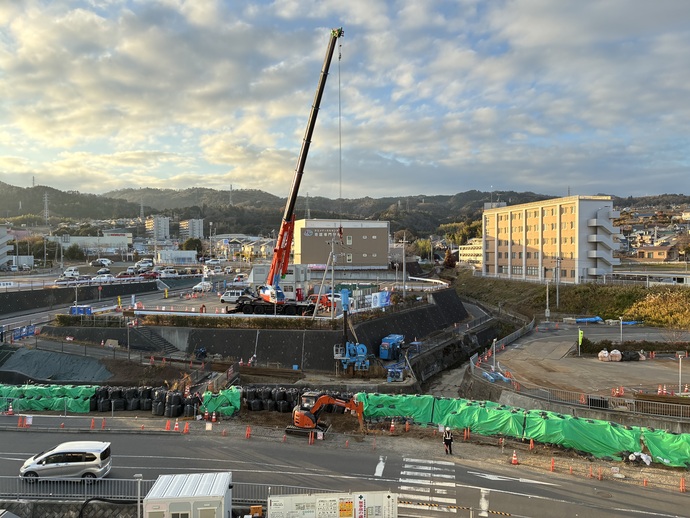

kasetudodome
仮設土留め工事の状況

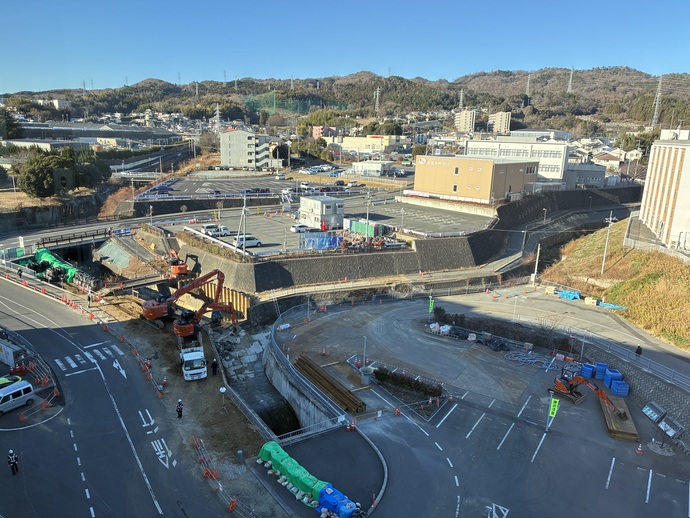

kazusagawakaitai
既設護岸取壊しの状況

このページについて、ご意見をお聞かせください。

このページの情報は役に立ちましたか。
このページの内容は分かりやすかったですか。
このページは見つけやすかったですか。


役に立った点や、分かりにくかった点などをご記入ください。
このフォームに入力されても回答いたしませんので、ご了承ください。

このページに関するお問い合わせ

総務部 総務課
所在地:〒317-8601 茨城県日立市助川町1-1-1 本庁舎4階
代表電話番号:0294-22-3111(内線:335、336)
IP電話番号 :050-5528-5034
ファクス番号:0294-21-1663
総務部総務課へのお問い合わせは専用フォームをご利用ください。
